产品特点:
1、绿色环保、无毒无害、无污染、无放射性;
2、防水、防潮;
3、高流动性能;
4、表面光滑平整;
5、体积稳定,具有很低的收缩率,可以进行大面积无缝施工。

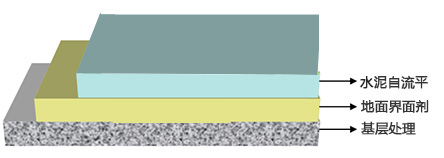

产品结构:

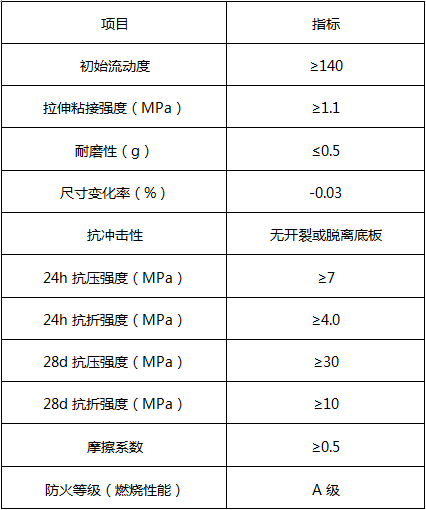

技术参数:
适用基础:
适用于铺设各类工业地面,表面强度高,耐磨性能好,主要应用于新建或旧项目改造工程,以及工业地面精找平。
施工注意事项:
1. 施工环境要求:应干燥地面的温度不应低于+10℃,地面相对湿度应保持在 90%以下;无雨雪,不要有过强的穿堂风,以免造成局部过早干燥。若夏季炎 热温度较高,宜选择夜间施工。
2. 自流平地面对基层要求较高,基层不得有松散的混凝土、油脂、杂物,尘土 吸净;地面上的地漏、地沟、分格缝等要先用海绵条封住;原垫层所留分格缝需 用与自流平砂浆同等材质进行封闭。
3. 刷第二道界面剂之前和自流平施工前,要求界面剂表面要干燥,以便获得更 好的连接性。施工时应注意保持通风;界面剂不耐冻,低温状态下,储存和运输 时应保温。
4. 施工用水最好是洁净自来水,以免影响表面观感质量。
5. 自流平地面必须连续施工, 中间不得停歇; 加水后使用时间为 20~30 分钟, 超过后自流平砂浆将逐渐凝固,产生强度而失去流动性。浇筑宽度可根据泵的容 量和铺摊厚度而定, 通常不超过 10~12 米; 过宽的地面需用海绵条分隔成小块 施工。对于要求特别光滑的工业地面,浇筑宽度要窄。
6. 在寒冷的情况下,要用温水(水温不超过 35℃)搅拌。
施工工艺:
1. 基层检查: 全面彻底检查基层,用地面拉拔强度检查仪检测地面抗拉拔强度,从而确定 砼垫层的强度,砼抗拉拔的强度宜大于 1.5Mpa。
2. 基层清理及处理:
2.1 用磨光机打磨基层地面,将尘土、不结实的混凝土表层、油脂、水泥浆 或腻子以及可能影响粘结强度的杂质等清理干净,使基层密实、表面无松动、杂 物。打磨后仍存在的油渍污染,须用低浓度碱液清洗干净。
2.2 基层打磨后所产生的浮土,必须用真空吸尘器吸干净(或用锯沫彻底清 扫)。
2.3 如基层出现软弱层或坑洼不平,必须先剔除软弱层,杂质清除干净,涂 刷界面剂后,用强度高的混凝土修补平整,并达到充分的强度,方可进行下道工 序。
2.4 伸缩缝处理:清吸伸缩缝,向伸缩缝内注入发泡胶,胶表面低于伸缩 缝表面约 20mm;然后涂刷界面剂,干燥后用拌好的自流平砂浆抹平堵严。
3.抄平设置控制点: 架设水准仪对将要进行施工地面抄平,检测其平整度;设置间距为 1 米的 地面控制点。
4. 设置分段条: 在每次施工分界处先弹线,然后粘贴双面胶粘条(10*10mm);对于伸 缩缝处粘贴宽的海绵条,为防止错位后面可用木方或方钢顶住。
5. 涂刷界面剂:
5.1 涂刷界面剂的目的是对基层封闭,防止自流平砂浆过早丧失水份;增强 地面基层与自流平砂浆层的粘结强度;防止气泡的产生;改善自流平材料的流动 性。
5.2 按照界面剂使用说明要求,用软刷子将稀释后的界面剂涂刷在地面上, 涂刷要均匀、不遗漏,不得让其形成局部积液;对于干燥的、吸水能力强的基底 要处理两遍,第二遍要在第一遍界面剂干燥后,方可涂刷。
5.3 一般第一遍界面剂干燥时间约 1~2 小时,第二遍界面剂干燥时间约 3~4 小时。
5.4 确保界面剂完全干燥,无积存后,方可进行下一步施工
6.自流平水泥施工:
6.1 应事先分区以保证一次性连续浇注完整个区域
6.2 用量水筒准确称量适量清水置于干净的搅拌桶内,开动电动搅拌器,徐徐加 入整包自 流平材料, 持续均匀地搅拌 3~5 分钟。 使之形成稠度均匀、 无结块的流态浆体, 并检查浆体的流动性能。加水量必须按自流平材料的要求严格控制。
6.3 将搅拌好的流态自流平材料在可施工时间内倾侧到基面上, 任其象水一样流 平开。应 倾侧成条状,并确保现浇条与上一条能流态地融合在一起。
6.4 浇注的条状自流平材料应达到设计厚度。 如果自流平施工厚度设计小于等于 4mm,则需要使用自流平专用刮板进行批刮,辅助流平。
6.5 在自流平初凝前, 须穿钉鞋走入自流平地面迅速用放气辊筒滚轧浇注过的自 流平地面以排出搅拌时带入的空气,避免气泡、麻面及条与条之间的接口高差。
6.6.用过的工具和设备应及时用水清洗。
7.地面养护: 施工完的地面只需进行自然养护。一般 3~4 小时后即可上人行走,24 小 时后即可开放轻载交通,并可铺设其他地面材料,如环氧树脂、聚氨酯等。
8. 切缝、打蜡:(找平设计省此工艺)
8.1 待自流平地面施工完成约 3-4 天后,即可在自流平地面上弹出地面分 格线,分格线宜与自流平下垫层伸缩缝重合,从而避免垫层伸缩导致地面开裂; 弹出的分格线应平直、清晰。
8.2 分格线弹好后用手提电动切割机对自流平地面切缝,切缝宽度以宽 3 mm,深 10mm 为宜。
8.3 切缝用吸尘器清理干净后,用胶枪沿缝填满具有弹性的结构密封胶, 最后用扁铲刮平即可。
8.4 整体完工养护36小时后打蜡2-3遍。
9. 地面验收: 由于自流平地面目前尚无国家验收规范,故在工程验收过程中,仍参照国家 地面验收规范的相关标准进行验收,各项指标均达到了要求。
版权所有@ 佛山市立澜建筑材料有限公司 备案号:粤ICP备13029620号 网络营销:搜浪网络
本站关键词:佛山环氧地坪 佛山地坪漆 广州地坪漆 地坪漆厂家 车间地坪漆 厂房地坪漆 停车场地坪漆 环氧地坪漆施工 金刚砂耐磨地坪 佛山固化耐磨地坪 环氧地坪公司 水泥地面硬化剂
